一、什么是无机磨石地坪
无机磨石地坪是一种以无机胶凝材料(主要是水泥)为粘结剂,混合特定骨料,经现场浇筑、摊铺、研磨和抛光而成的整体无缝装饰性地坪系统。它属于水磨石(磨石)地坪的一个主要分支,因其环保、耐用和设计灵活的特性,在现代建筑中应用广泛。
无机磨石地坪融合了功能性与装饰性,其主要优势包括:
• 环保安全:材料不含挥发性有机物(VOC),无异味,施工过程环保。同时,它具备防火、不燃的特性,符合高层建筑和公共场所的安全要求。
• 耐久坚固:具有高抗压和抗折强度(抗压强度通常≥35MPa或更高),耐磨性好,使用寿命长,可与建筑同寿。
• 整体无缝:现场浇筑成型,形成整体无缝的表面,避免了缝隙藏污纳垢的问题,易于清洁和维护。
• 设计灵活:骨料颜色、粒径可自由搭配,并能通过镶嵌分格条实现丰富的图案和艺术效果,满足个性化装饰需求。
• 耐候性好:由于其无机特性,耐紫外线、耐老化性能优异,既适用于室内,也适用于户外或潮湿环境(如泳池周边)。
三、主要应用场景
凭借其优异性能,无机磨石地坪特别适用于以下场所:
• 高人流公共区域:机场、地铁站、商场、医院、学校大堂等。
• 对洁净度有要求的场所:实验室、展厅、办公空间。
• 户外及潮湿环境:建筑外围、泳池周边、坡道等。
• 工业与商业空间:车间、仓库、酒店、豪华会所等。
四、施工工艺
4.1施工前准备
在正式施工前,必须完成周密的准备工作,这是确保工程质量的基础。
4.1.1 场地勘察与基层验收:施工前需对现场进行详细勘察,确保地面平整、干燥、无油污。混凝土基层的强度需达到C25或以上,平整度(2米靠尺)误差应≤3mm,含水率需控制在8%以下。
4.2.1 材料与机具准备:需准备无机磨石拌合料(由胶凝材料、骨料、颜料等按特定比例配制)、界面剂、分格条、固化剂、修补砂浆等材料。同时,需配备地坪研磨机、激光水平仪、搅拌机、高压清洗机等专业设备。

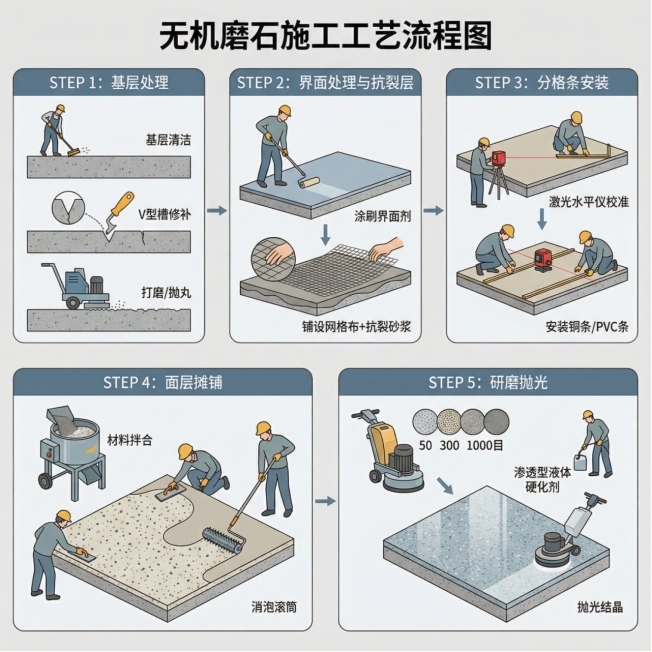

4.2、施工步骤
步骤1:基层处理
这是决定地坪是否空鼓、开裂的关键。首先需彻底清理基层,去除浮浆和污染物。对于裂缝、坑洞等缺陷,需进行专项修补,例如对宽度≥0.3mm的裂缝开“V型槽”并用环氧砂浆填充。之后,通常会对基层进行打磨或抛丸处理,以增加粗糙度,提高粘结力。

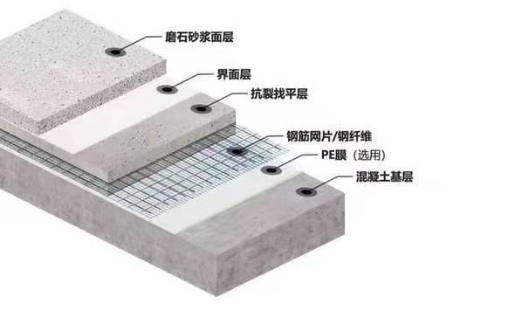

步骤2:界面处理与抗裂层施工
为增强整体性并防止开裂,需在基层上进行强化处理。
• 涂刷界面剂:均匀涂刷界面剂,以封闭基层,提高后续层间的粘结力。
• 铺设抗裂层:这是现代无机磨石工艺中的重要环节。在界面剂未干时铺设玻璃纤维或碳纤维网格布,然后批刮抗裂砂浆将其压实,形成一道柔性抗裂层,能有效分散应力,防止面层开裂。
步骤3:分格条安装(根据设计要求确定是否需要)
根据设计图纸弹线定位,安装分格条(常用铜条或PVC条)。分格条既能装饰、划分图案,也能在结构上起到控制裂缝的作用。安装时需用激光水平仪校准顶面标高,确保平直牢固。
步骤4:无机磨石面层摊铺
这是形成装饰效果的核心步骤。
• 材料拌合:严格按照配比(通常10%左右水,每个产品不一样,按说明)用搅拌机充分搅拌均匀,控制好水灰比和坍落度。
• 摊铺与整平:将拌合料倒入分格区域内,摊铺厚度需略高于分格条。确保骨料分布均匀、表面平整。使用专用的消泡滚筒(通常是长齿消泡滚桶)在材料表面来回滚动,以排除气泡。这一步至关重要,能有效防止地坪固化后表面出现针孔、砂眼等缺陷。
步骤5:研磨抛光
研磨是赋予地坪最终质感与光泽的工序,需分多道进行。
• 粗磨(开面):待面层硬化后(通常24小时后),使用50-120目粗磨片进行第一遍研磨,目的是磨去表面浮浆,均匀露出骨料,并确保整体平整度。
• 中磨与细磨:依次使用300目、500目、1000目等更细的树脂磨片进行研磨,逐步消除上一道工序的磨痕,使表面越来越细腻光滑。
• 补浆:在细磨后,地面会出现一些微孔。此时需用专用补浆料对地面进行批刮或压浆处理,填补孔隙,使地面更加密实。
• 硬化与精磨:补浆后,喷洒渗透型液体硬化剂(如锂基固化剂),使其与水泥成分发生化学反应,大幅提升地坪的硬度和耐磨度。待硬化剂反应后(约6-8小时),再用1000目及以上的磨片进行精磨。
• 抛光结晶:最后使用高速抛光机配合结晶剂或养护剂进行抛光,形成高光泽度的镜面效果。
4.3、施工后养护
成品养护:抛光完成后,需立即覆盖塑料薄膜进行保水养护,时间通常不少于7天,养护期间禁止踩踏。
